  从一辆渣土车的全生命周期的视角出发,对土方外运(自然密实状态)的成本进行分析。

  一、前提设定

  1.运输效率假设:一台挖掘机每个台班(夜班)配合渣土车运输5车次,白班因受交通限行等因素影响,按3车次考虑。本测算综合按每台班8车次计算。

  不同区域不同路况等因素对效率有影响。

  2.车辆使用年限:国家规定渣土车强制报废年限为15年,本次测算按15年进行分析。

  3.运输距离:综合按20km运输距离考虑,比较常见的运距水平。

  4.车辆选型:陕汽德龙新X3000国六6×4智能环保渣土车,5.8米U型货箱,电动密闭篷布,车价按40万元。

  实际拉松土约13方/车,松散系数按1.3折算,每车实际运输自然密实土方量约10m³。

  5.年工作天数:按每年240天计算(扣除雨季、设备检修、节假日等停工因素)。

  6.土方总量:15年全生命周期运输土方量=10m³/车×8车/天×240天/×15=288000m³

  二、车辆全生命周期成本

  1.车辆购置费:约40万元

  陕汽德龙新X3000智能环保渣土车车价按40万元(含保险及上牌等费用),

  单方分摊:400000÷288000≈1.39元/m³

  2.贷款利息:约2.2万元

  车辆购置采用按揭贷款,贷款期限3年,年利率5%。按车价40万元,首付30%,贷款70%计算:

  • 贷款金额=400000×70%=280000元

  • 月供(等额本息)≈8392元/月

  • 3年总利息≈22107元

  • 单方分摊:22107÷288,000≈0.08元/m³

  3.大修费用:3万元

  渣土车每10年左右需要大修一次(发动机、变速箱等核心部件),15年使用周期内按大修1次考虑,费用约30000元。

  单方分摊:30000÷288,000≈0.10元/m³

  4.保养及保险:30万元

  保养和保险是持续性的年度支出,包括:年度保险费(交强险、商业险、车损险等)

  • 定期保养(机油、滤芯、刹车片、轮胎更换等)综合按20000元/年计算,15年合计:

  保养及保险=20000×15=300000元。

  单方分摊:300000÷288000≈1.04元/m³

  5.残值回收:-2万元

  15年后车辆达到报废年限,残值按20000元(冲减成本)考虑。

  单方冲减:-20,000÷288,000≈-0.07元/m³

  三、人工成本

  渣土车司机月薪按9000元。15年累计人工费用约162万元,折合单方5.63元/m³。

  驾驶员工资是土方外运成本中最大的人力支出项,占比约23%。

  三、油耗成本

  • 综合油耗:约50L/100km,每车日往返里程=20km×2(往返)×8车次=320km/天

  • 日燃油费=320÷100×50×7.6=1216元/天(柴油价格按7.6元/L计算)

  15年燃油总费=1216×240×15=4377600元

  单方分摊:4377600÷288000=15.2元/m³

  燃油费独占成本总量的62%,是决定土方外运价格的核心变量。

  车辆后期老化油耗会增加,从而增加运输成本。

  四、管理费

  机械相关费用(管理费基数不考虑残值抵减)合计约674万元,在此基础上:

  • 管理费按5%计提:约33.7万元,折合1.17元/m³。

  五、成本汇总

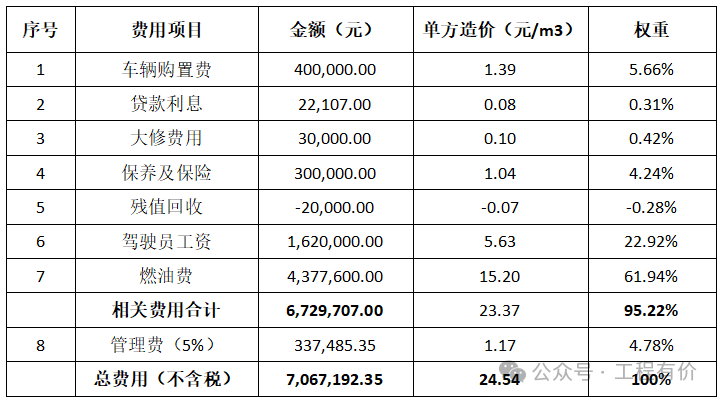

土方外运成本分析

  注:1.税费需根据具体项目的销项减进项另行计算,此处以不含税成本为准。

  2.本文测算未将消纳处置费纳入运输成本,实际需要消纳处置的需根据当地政策、市场价另行计入。

  如佛山补充定额说明市场指导价为25元/m³。

  土方外运运输费用的分析成本约为24.54元/m³(此价格不含增值税、不含利润)。

  从结构来看,燃油费和驾驶员工资合计占比接近85%,是土方外运成本的绝对主体。

  这意味着:运距是定价的第一要素。

  人工成本只涨不跌。驾驶员工资在可预见的未来还会继续上升。

  上述测算基于比较理想化的假设——每年240天满负荷运转。现实中,车辆闲置、天气停工、交通限行、工地衔接不畅等因素都可能导致实际出勤率低于预期。
