工程渣土丨城市轨道交通工程地下车站顶板回填技术
1.技术内容
顶板回填是指在地下工程(如隧道、地下室或其他地下结构)施工中,对于已经完成顶板结构部分的回填作业。顶板回填的目的是保证结构的稳定性、防止沉降,并且为后续的施工或设备安装提供基础。
顶板回填工程如采用常规回填料(级配碎石、黄沙、灰土或甄选处理过的渣土)对填充性、压实度的要求较高,施工工艺复杂,返工率高,交付时间长,且一般按照设计要求回填机械或器具不得损坏顶板结构及防水层,故可采用流态固化土回填技术,该技术可代替传统渣土回填,依靠流态固化土自流平、自密实、强度和密度可调的特性,通过罐车直抛,实现流动性填充,简化了施工程序,避免了铺设施工过程中需要耗费人力和大型设备的压实环节,回填方式更加经济。
以下是详细的施工流程和技术要点:
(1)详细分析设计图纸,理解设计意图,了解工程规模,掌握工期要求,编制施工组织计划;
(2)根据设计要求,进行配合比设计,应考虑适宜的工作性能、足够的强度、稳定性和耐久性;
(3)流态固化土回填施工前,应对现场施工场地条件、交通运输条件和环境条件等进行调查;
(4)流态固化土回填施工前,应清除顶板工作面上的异物及大范围积水;
(5)流态固化土回填时,现场应进行流动值测试并进行抽样,每400 m³留置试样一组,不足400 m³时,留置试样一组。
每一层填筑完成后,应在表面自由水消失前及时覆盖塑料薄膜养护,进行上一层填筑时应撤除养护薄膜。
2.技术指标
综合室内试验、现场应用、经济型对比等结果,提出兼顾性能与经济的顶板回填用流态固化土质量控制指标,湿密度≥1500 kg/m3,流动值≥110 mm,28 d抗压强度达到0.6 MPa,渗透系数≤10-7 cm/s,泌水率<1%。
实际工程中,以上参数应根据原材料的性能适当调整固化材料的种类及掺量,并通过现场试验最终确定。
该技术的设计和施工可依据《预拌流态固化土填筑技术标准》T/CECS 1037-2022等相关规范进行。
3.适用范围
该技术适用于城市轨道交通工程顶板回填、房建工程地下室顶板、基坑顶板等地下工程施工中已经完成顶板结构部分的回填项目。
4.工程案例
该技术已在南京多条地铁顶板回填使用,经济效益显著。典型工程如南京地铁5号线诚信大道站、南京地铁5号线九龙湖站、南京地铁5号线福建路站、南京地铁9号线白云亭站、南京地铁9号线绿博园站、南京地铁9号线三汊河站、南京地铁9号线龙江站、南京地铁9号线清江南路站、南京地铁3号线秣陵街道站、建宁西路江南东延工程等。

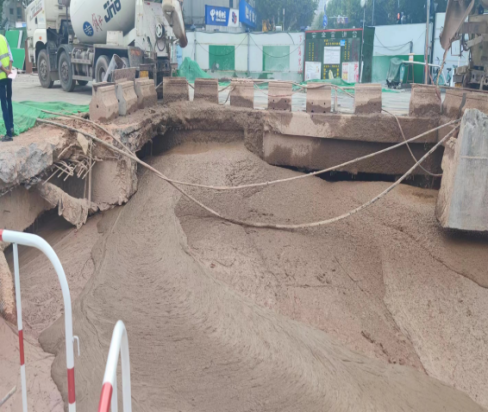

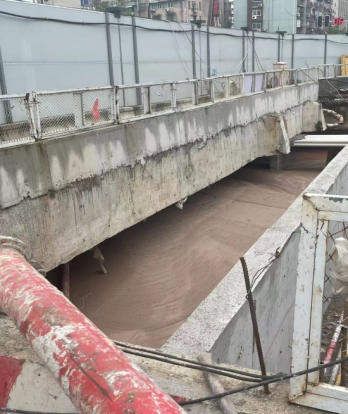

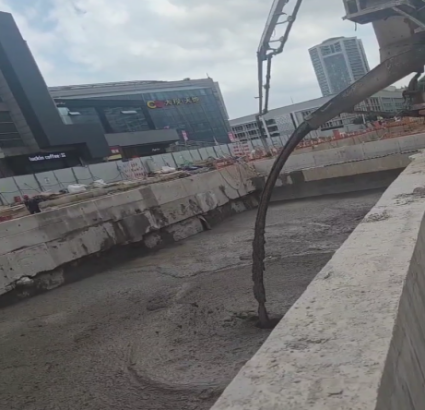

图1-3 城市轨道交通工程地下车站顶板回填应用
